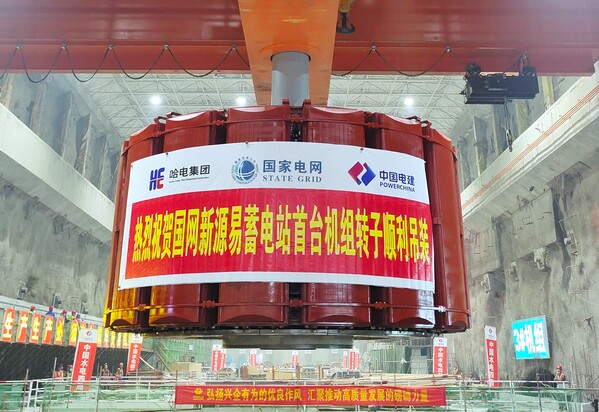

易县抽水蓄能电站首台机组转子吊装就位
来源:水电四局 作者:吴久洪 时间:2025-08-07 字体:[ ] 分享:

8月5日,水电四局承建的河北易县抽水蓄能电站首台机组(1号)转子顺利吊装就位,标志着项目正式进入首台机组投产发电冲刺阶段。

易县抽水蓄能电站装机容量1200兆瓦,额定水头354米,安装4台立轴单级混流可逆式水泵水轮机,单机容量300兆瓦。易县抽水蓄能电站首台机组计划于2025年底投产发电,全部机组于2026年投产发电。电站建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相、紧急事故备用等任务。

转子作为发电机的核心转动部件,是机组安装过程中单体重量最大的关键设备。1号机组转子由中心体、扇形体支架、大立筋、磁轭及磁极等部分组成,最大直径达5812毫米,总高度3110毫米,起吊总重量达429.6吨。组装完成后整体圆柱度仅为0.35毫米,远优于设计标准(≤0.5毫米)。

为确保此次吊装安全有序进行,项目团队积极与业主、监理及各参建单位沟通交流,严格制定并优化吊装方案,开展多层次、全覆盖的安全技术交底,确保操作规范与风险防控措施落实到位。同时,对磁轭叠装、磁极挂装、整体耐压试验等关键工序实施全过程精细化管控。最终,在两台275吨桥机并车协作下,转子平稳精准吊入机坑预定位置。

项目部将全力以赴推进机组后续总装、调试等工作,确保年底首台机组投产发电目标顺利实现,为优化区域能源结构、推动绿色发展贡献坚实力量。
